Komplexná sanácia azbestového opláštenia: Spojená stredná škola Detva

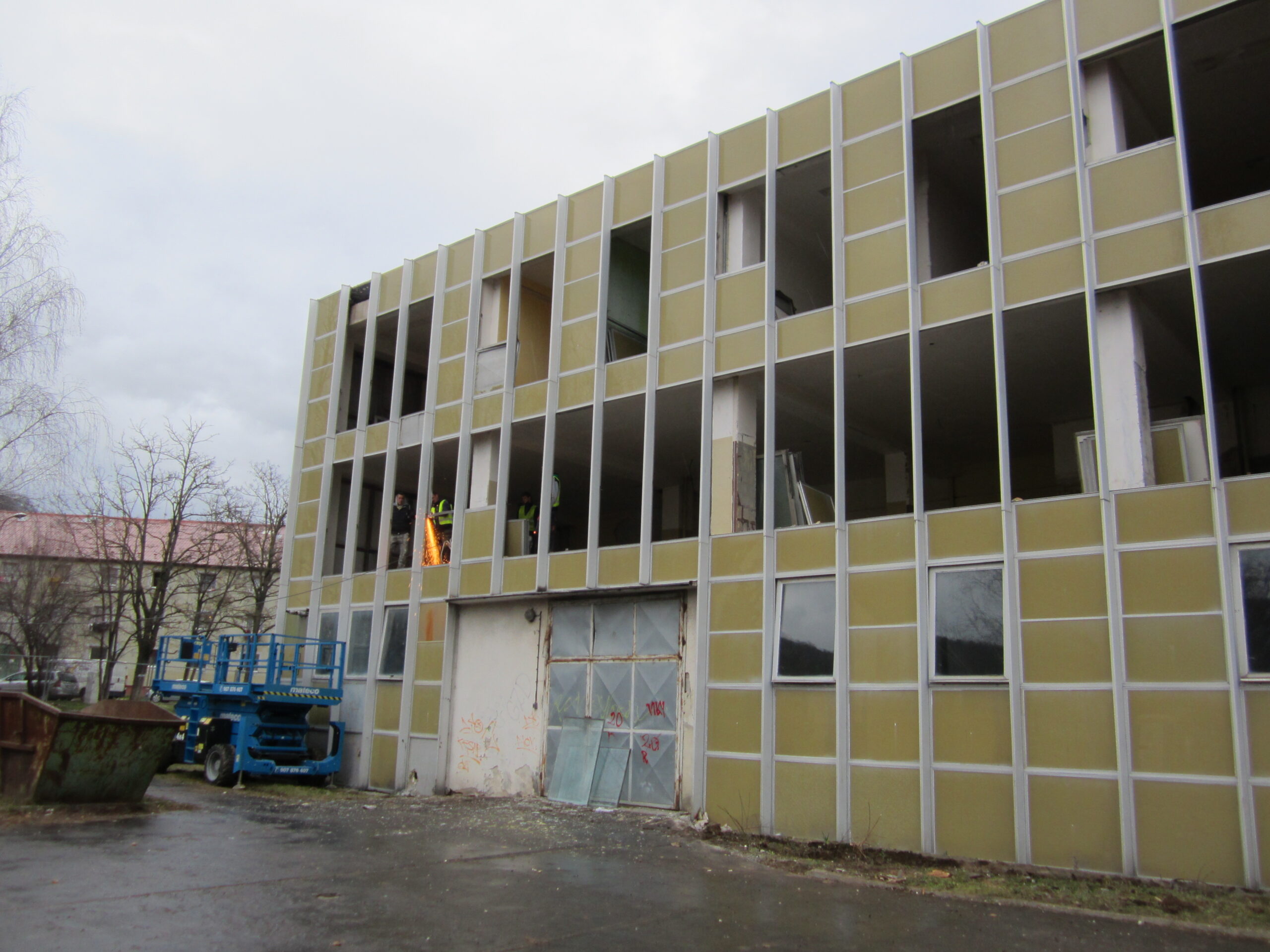

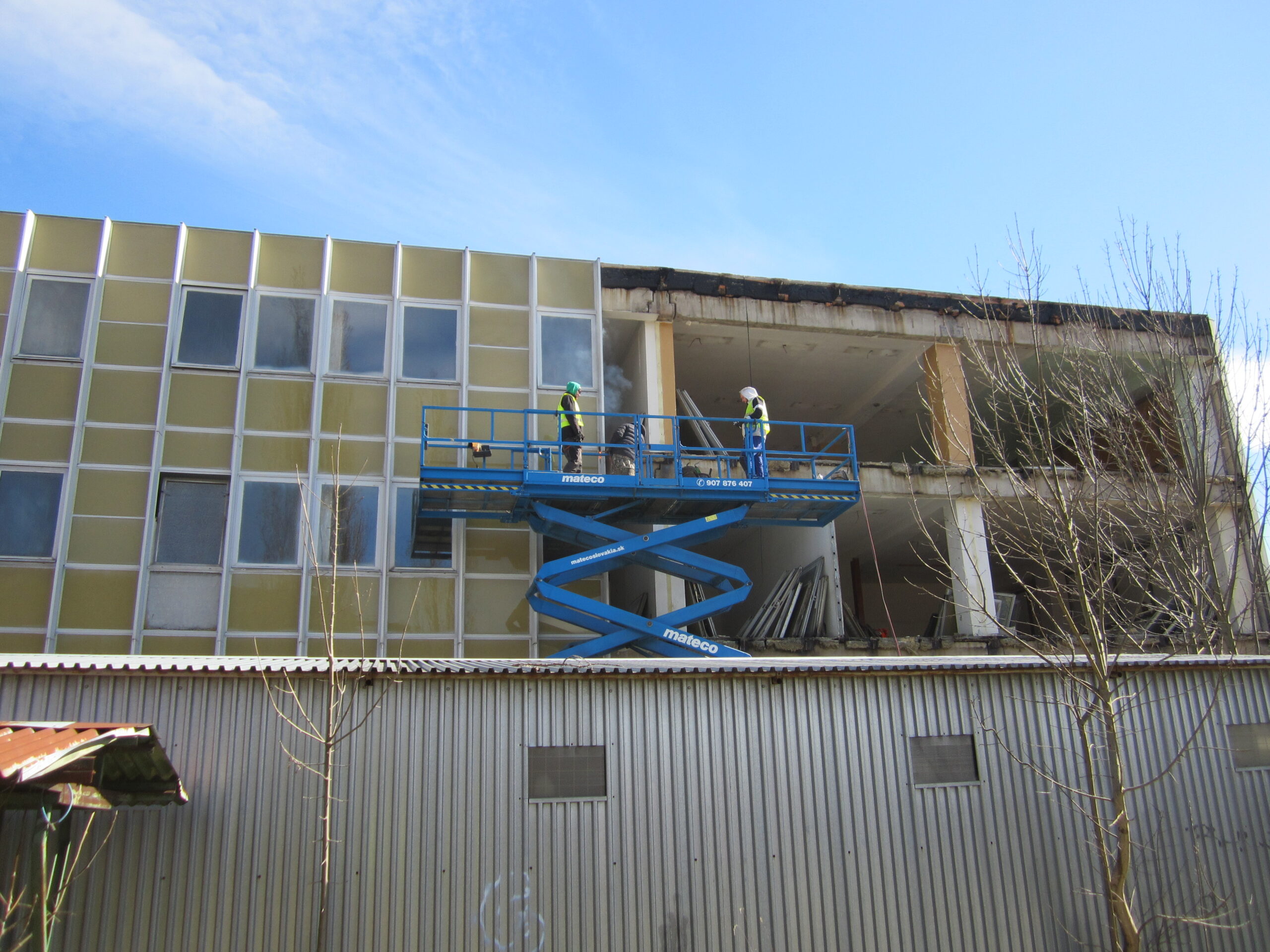

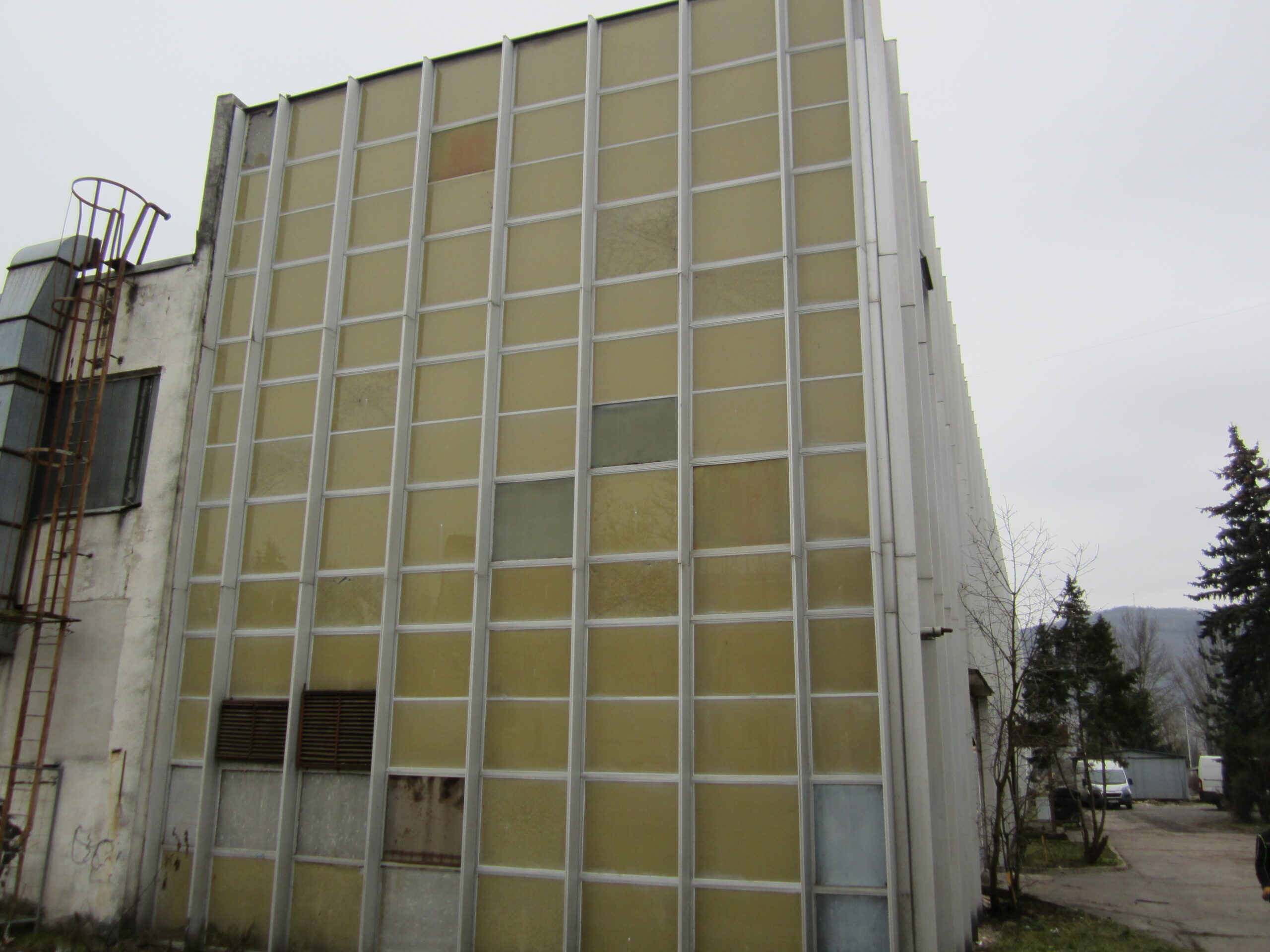

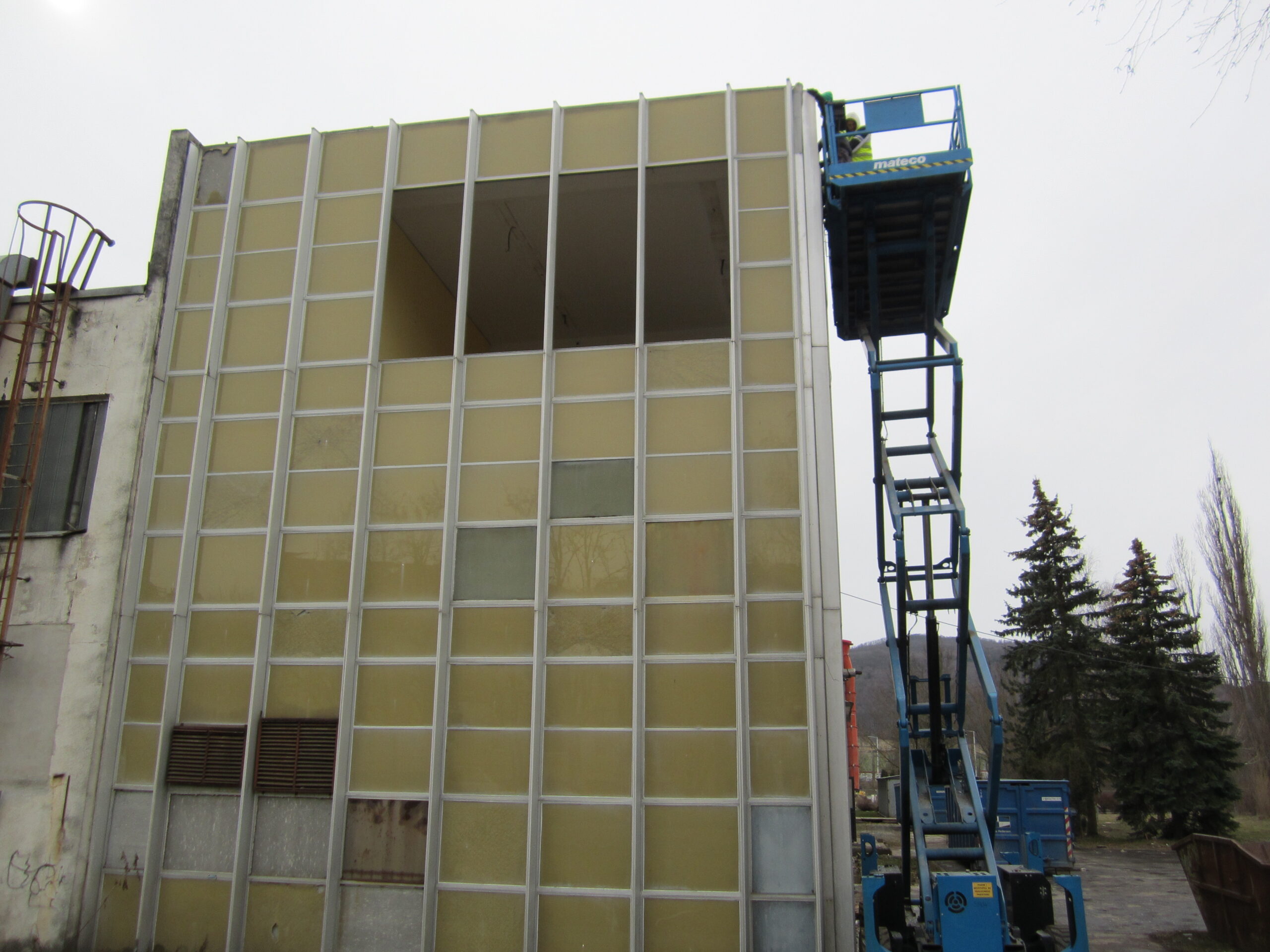

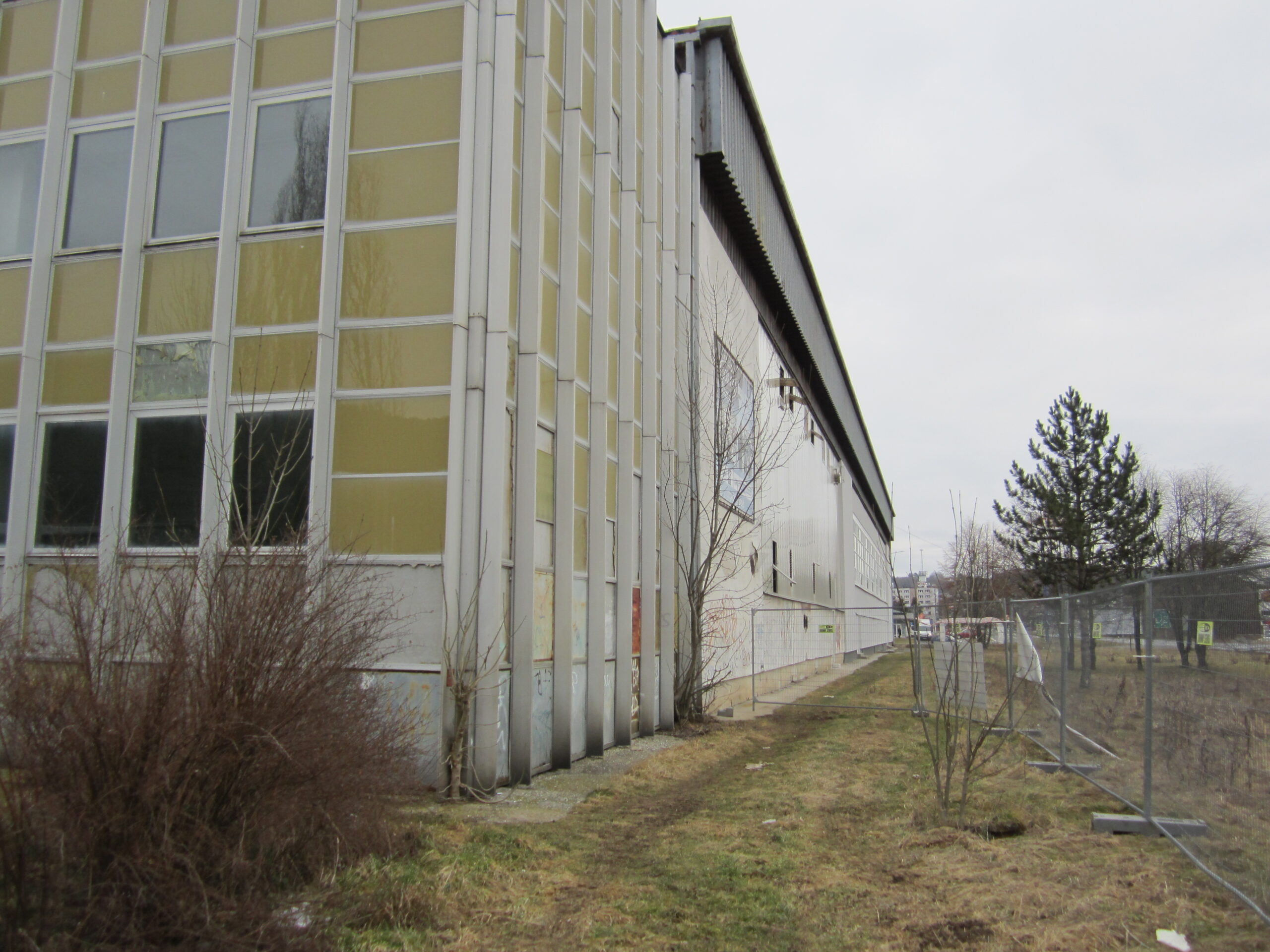

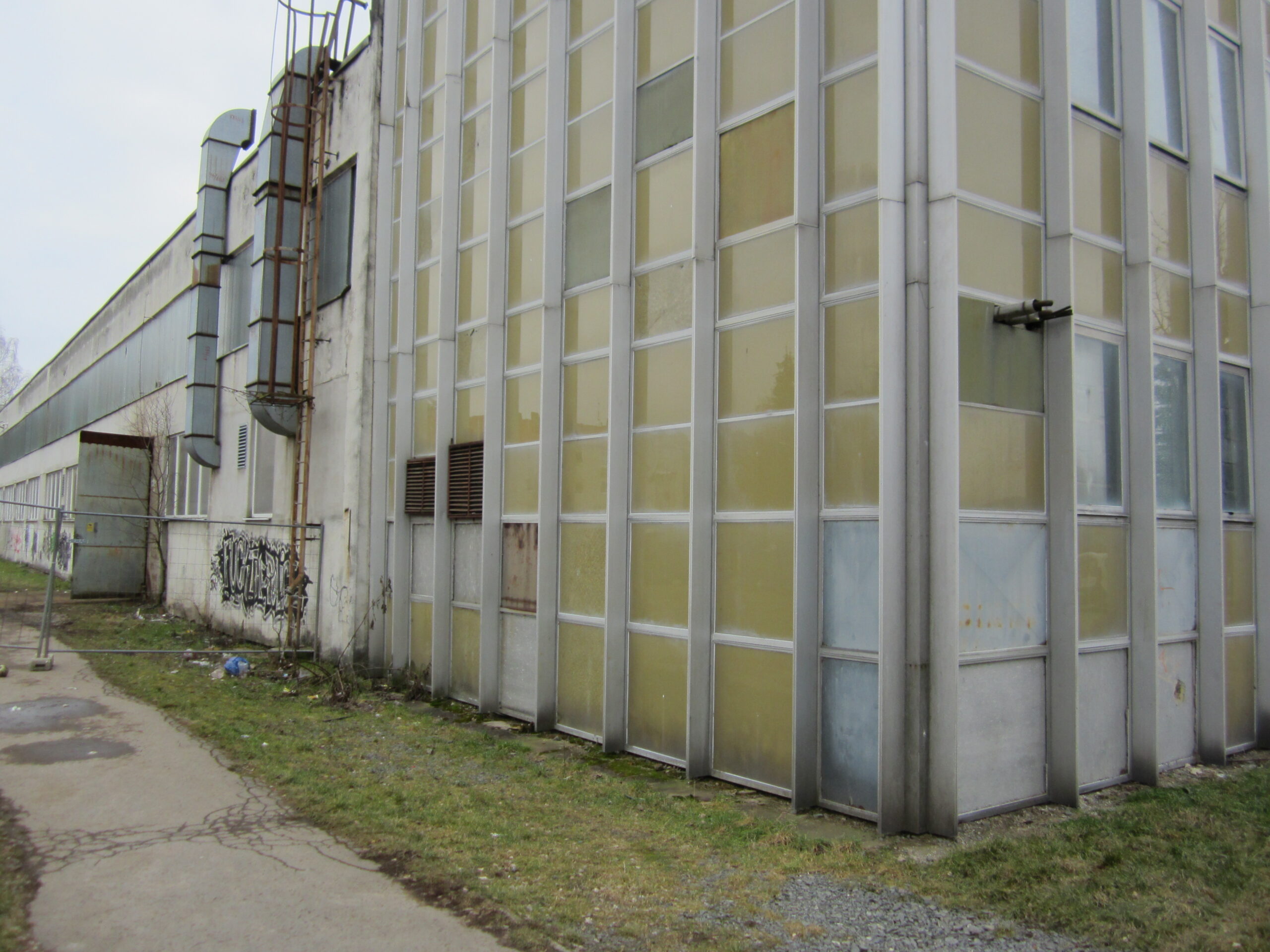

Predmetom rozsiahlej realizácie bolo kompletné odstránenie fasádnych systémov s obsahom azbestu (boletických panelov). Práce prebiehali systematicky s využitím nožnicových plošín pre zabezpečenie bezpečného prístupu k celému obvodu objektu.

Technologický postup prác:

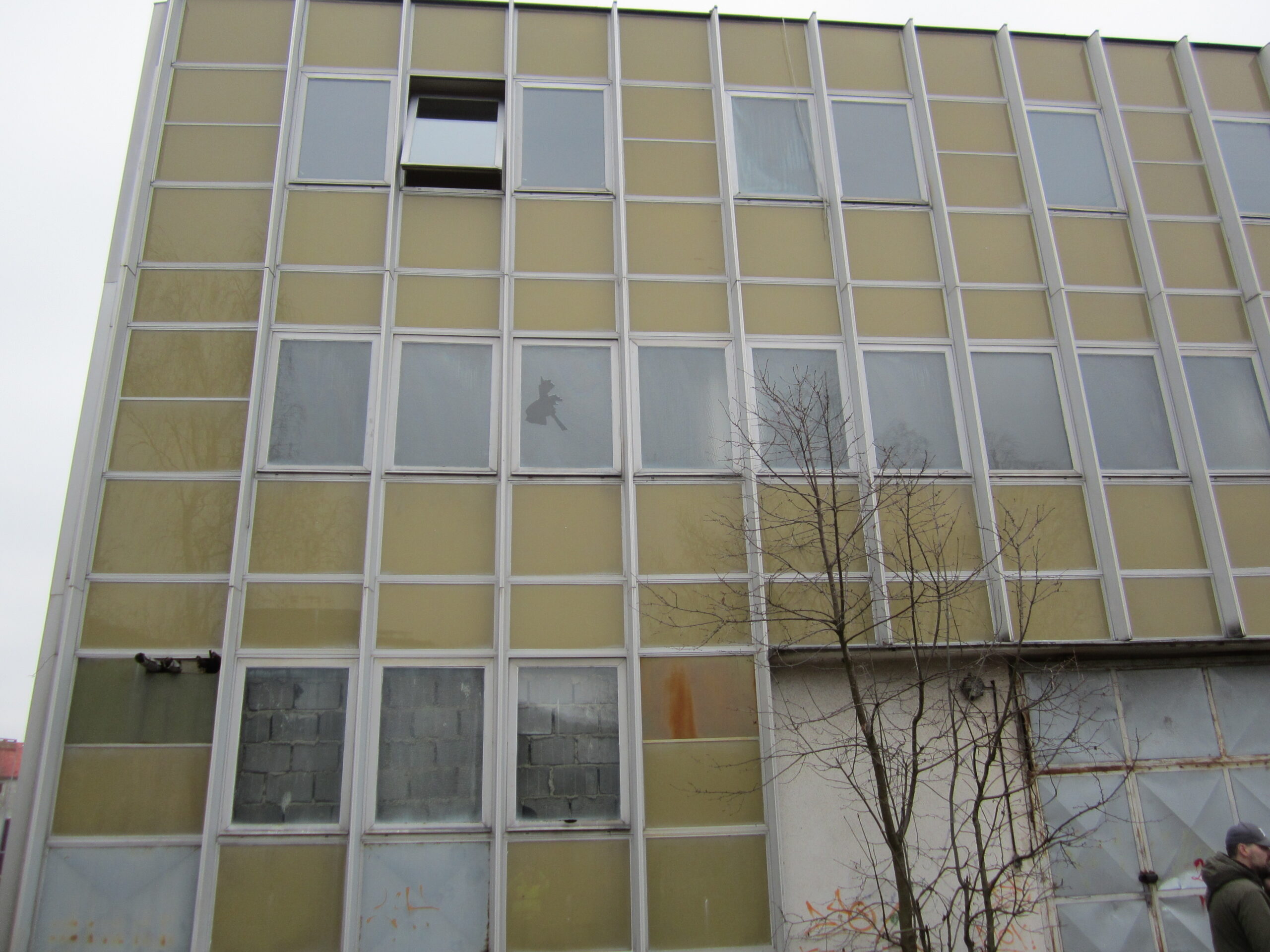

  • Prípravná fáza: Demontáž hliníkových rámov, okien a sklenených výplní s cieľom získať priamy prístup k azbestovým segmentom.

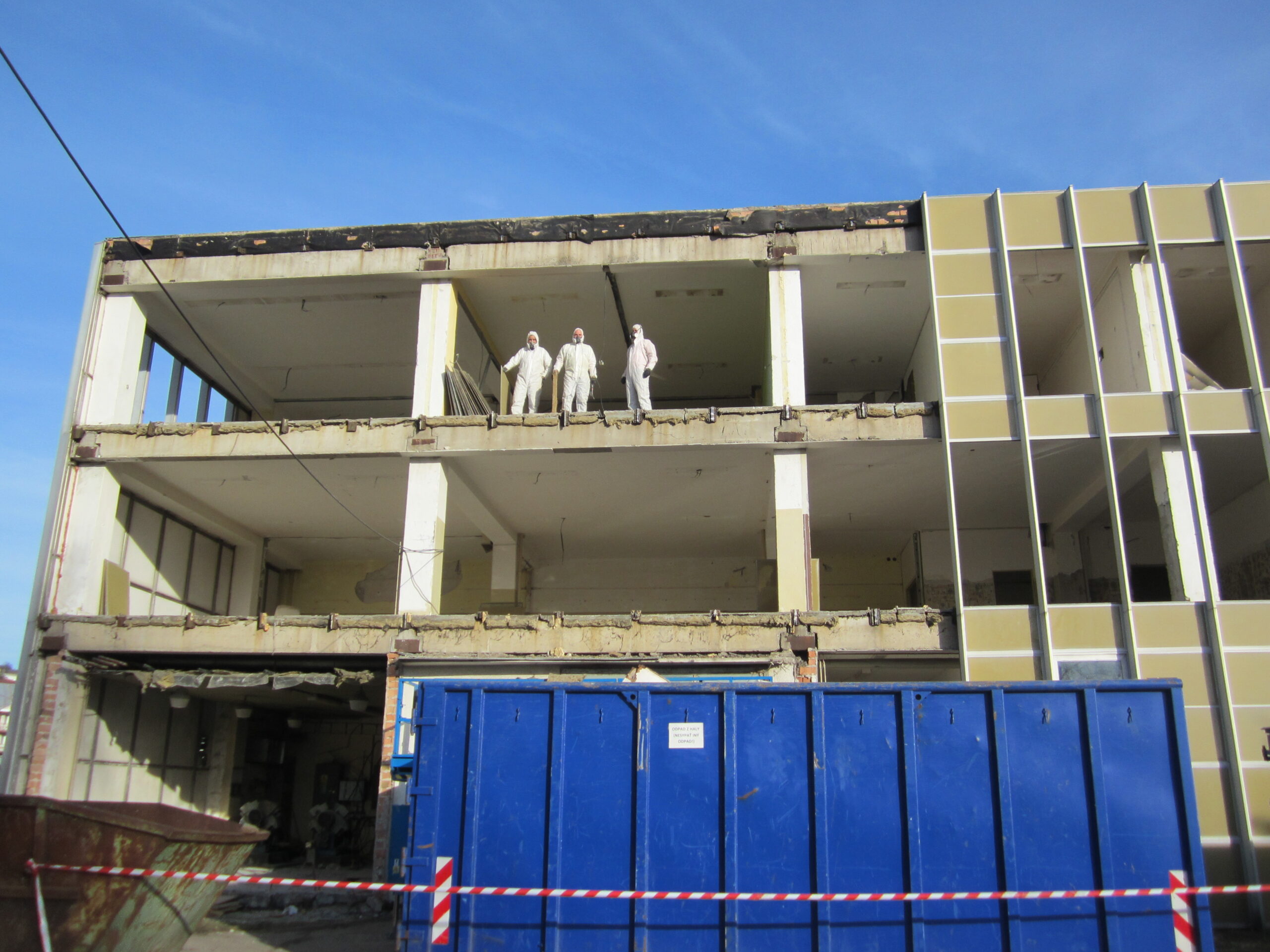

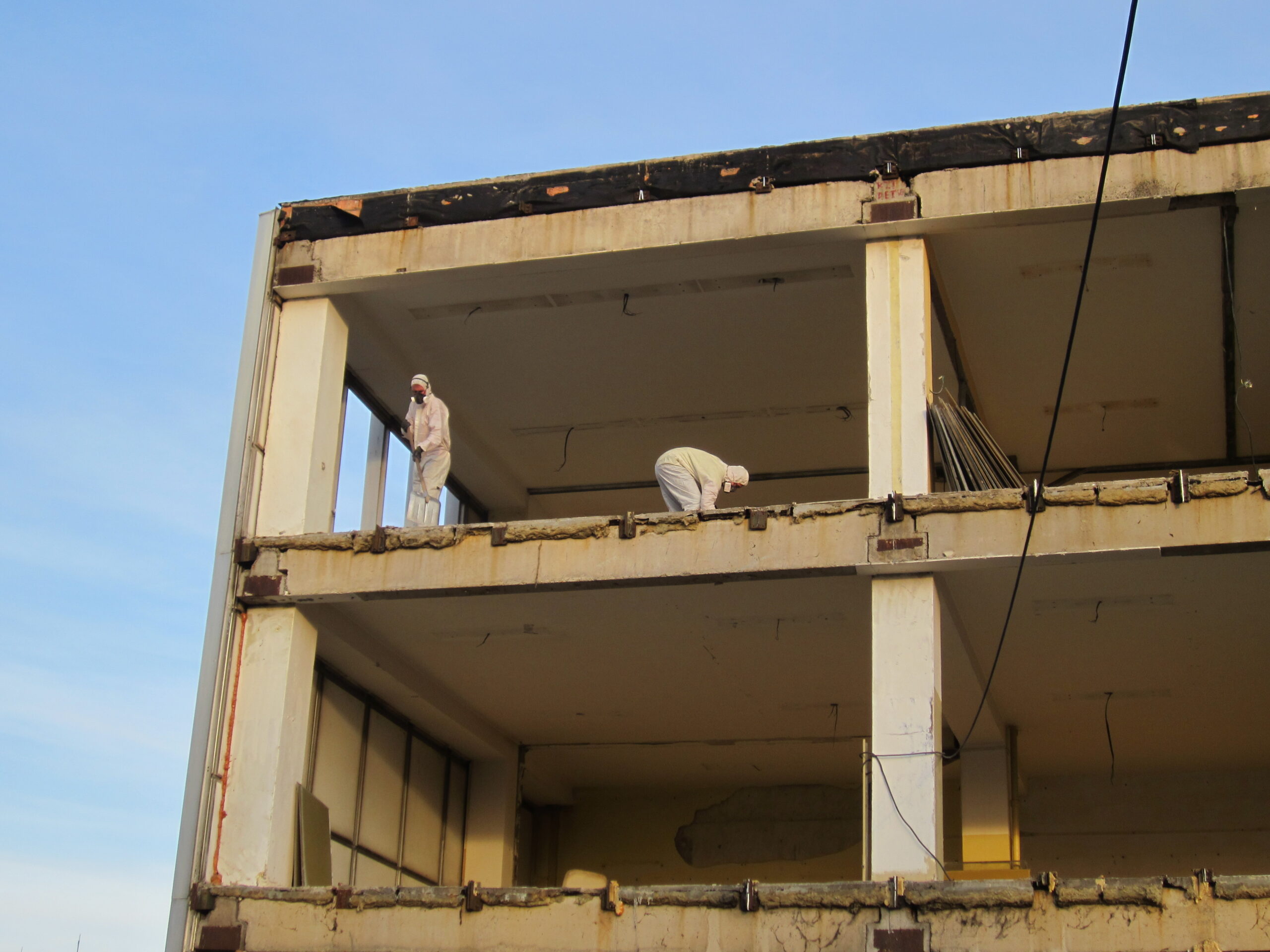

  • Stabilizácia materiálu: Pred samotnou manipuláciou bol azbestový materiál ošetrený špeciálnym fixačným prípravkom na zamedzenie uvoľňovania vlákien.

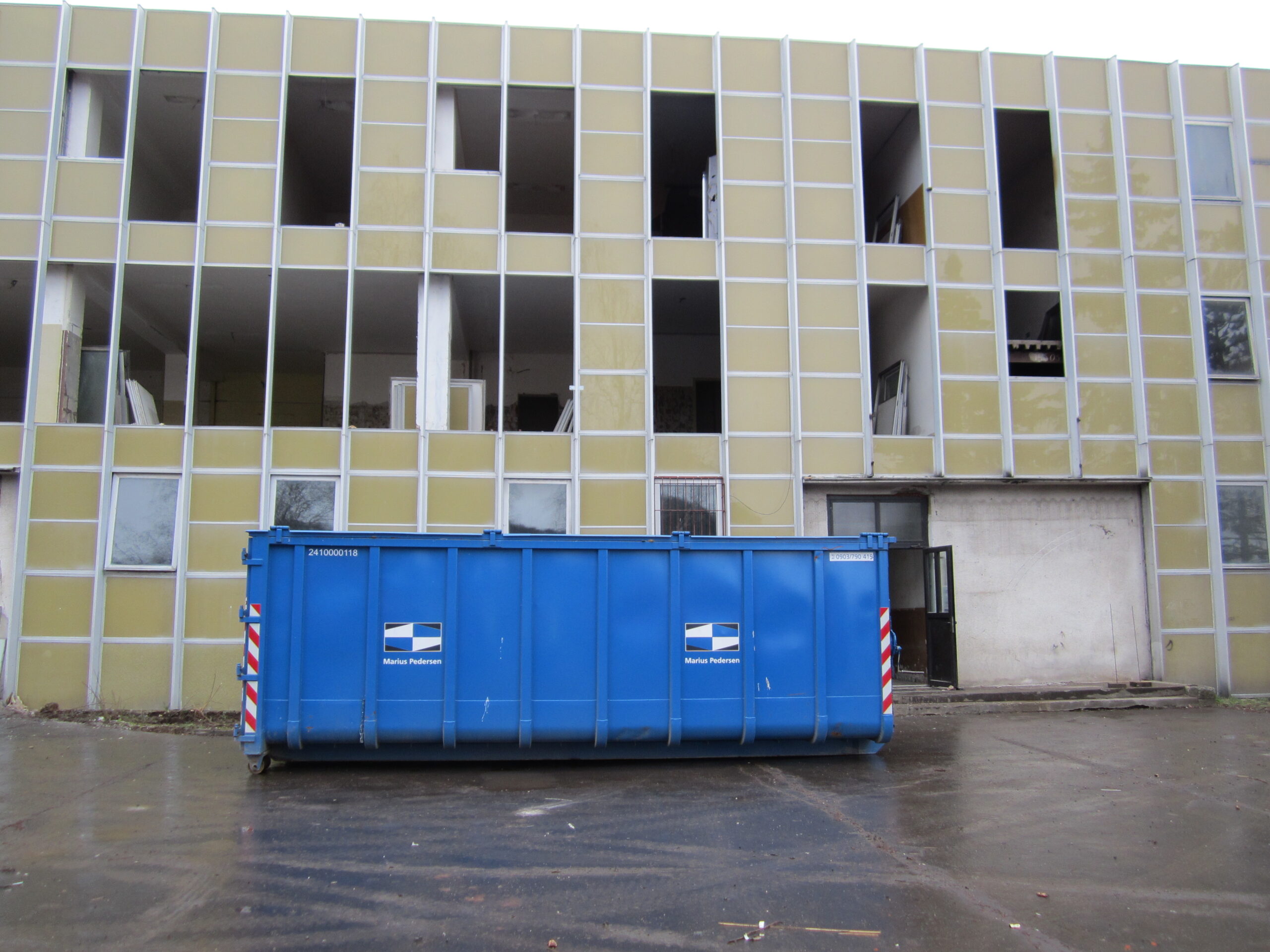

  • Balenie a bezpečnosť: Demontovaný materiál bol ukladaný do certifikovaných hrubostenných PVC vriec s povinným označením nebezpečného odpadu.

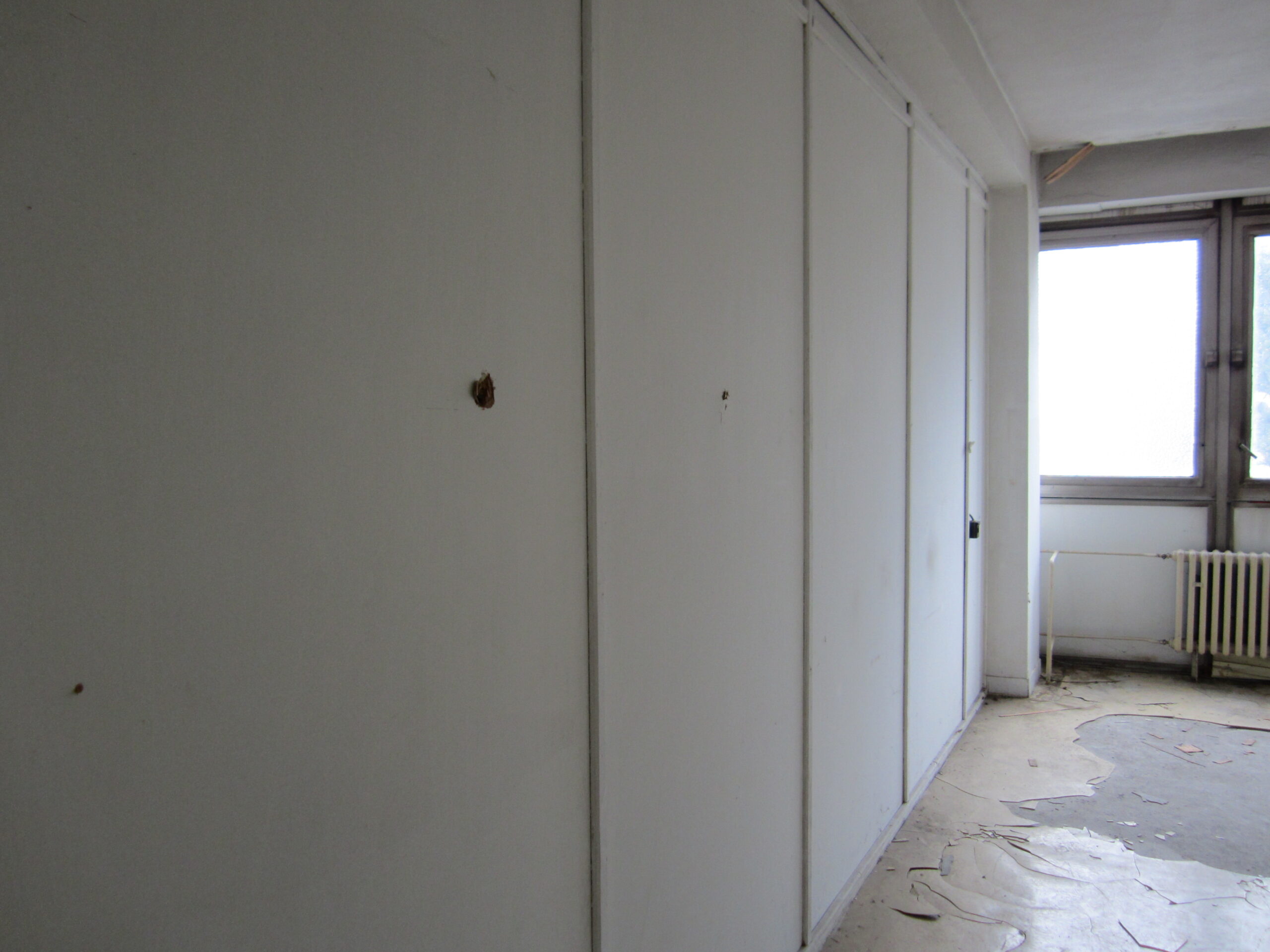

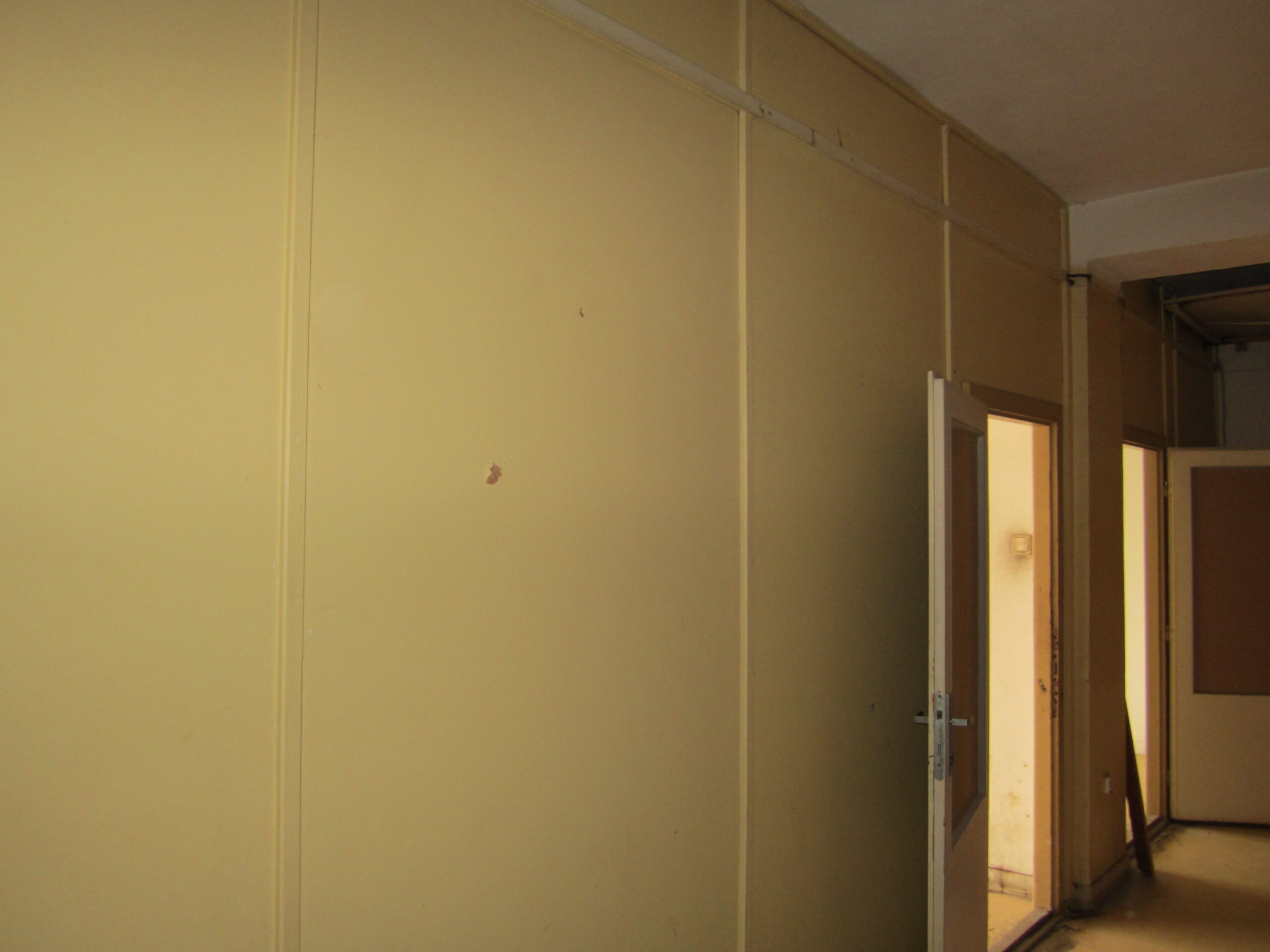

  • Interiérová sanácia: Paralelne prebiehalo odstraňovanie vnútorných azbestových priečok za dodržania prísnych bezpečnostných noriem pre vnútorné priestory.
  • Komplexné triedenie odpadu: Okrem azbestu bola zlikvidovaná a vytriedená aj tepelná izolácia (sklená vata), smaltové sklo a drevené panely.
Kľúčové parametre projektu:

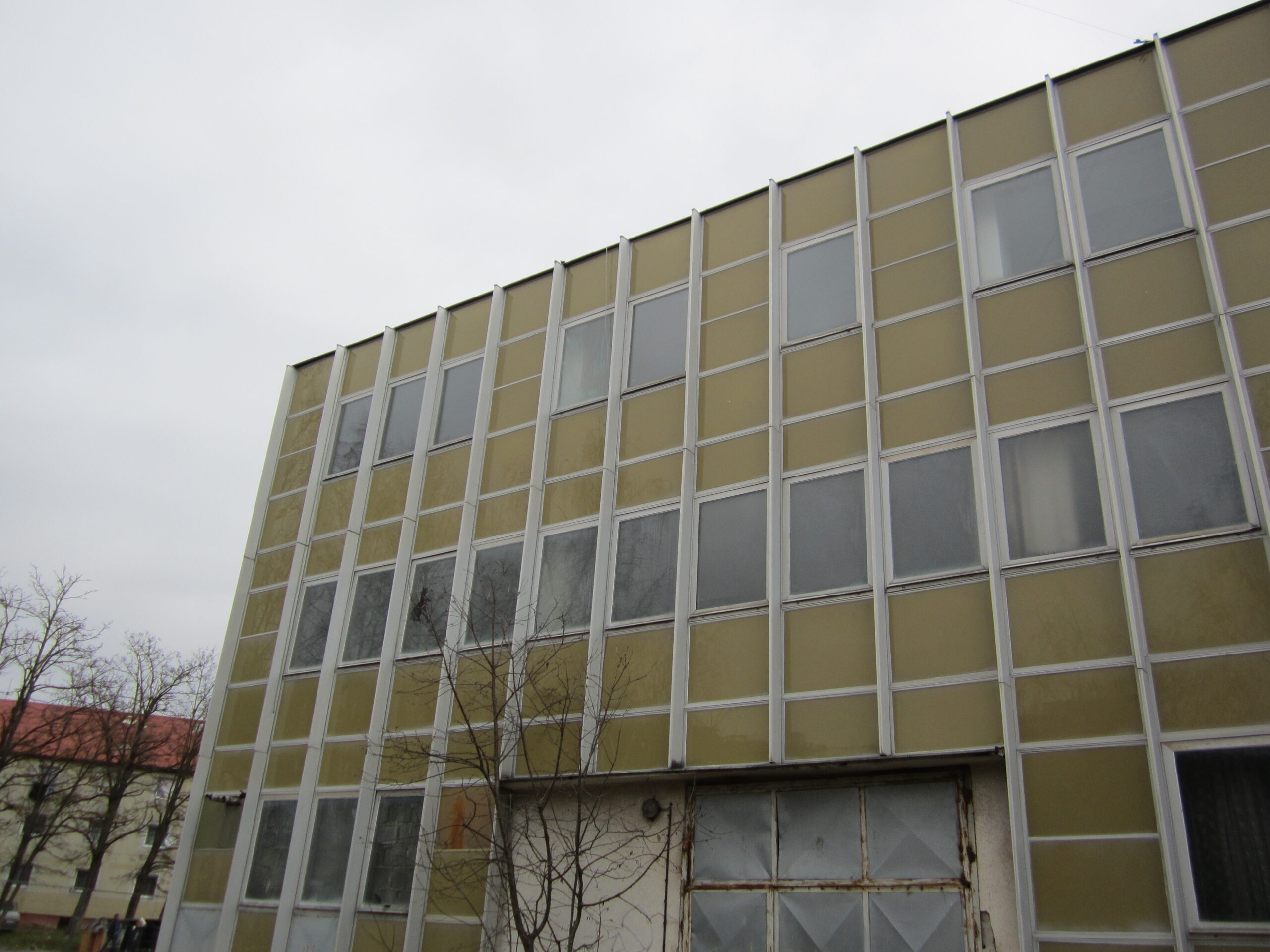

  • Celkový rozsah: Viac ako 3 600 m² materiálu.
  • Doba trvania: 6 týždňov.

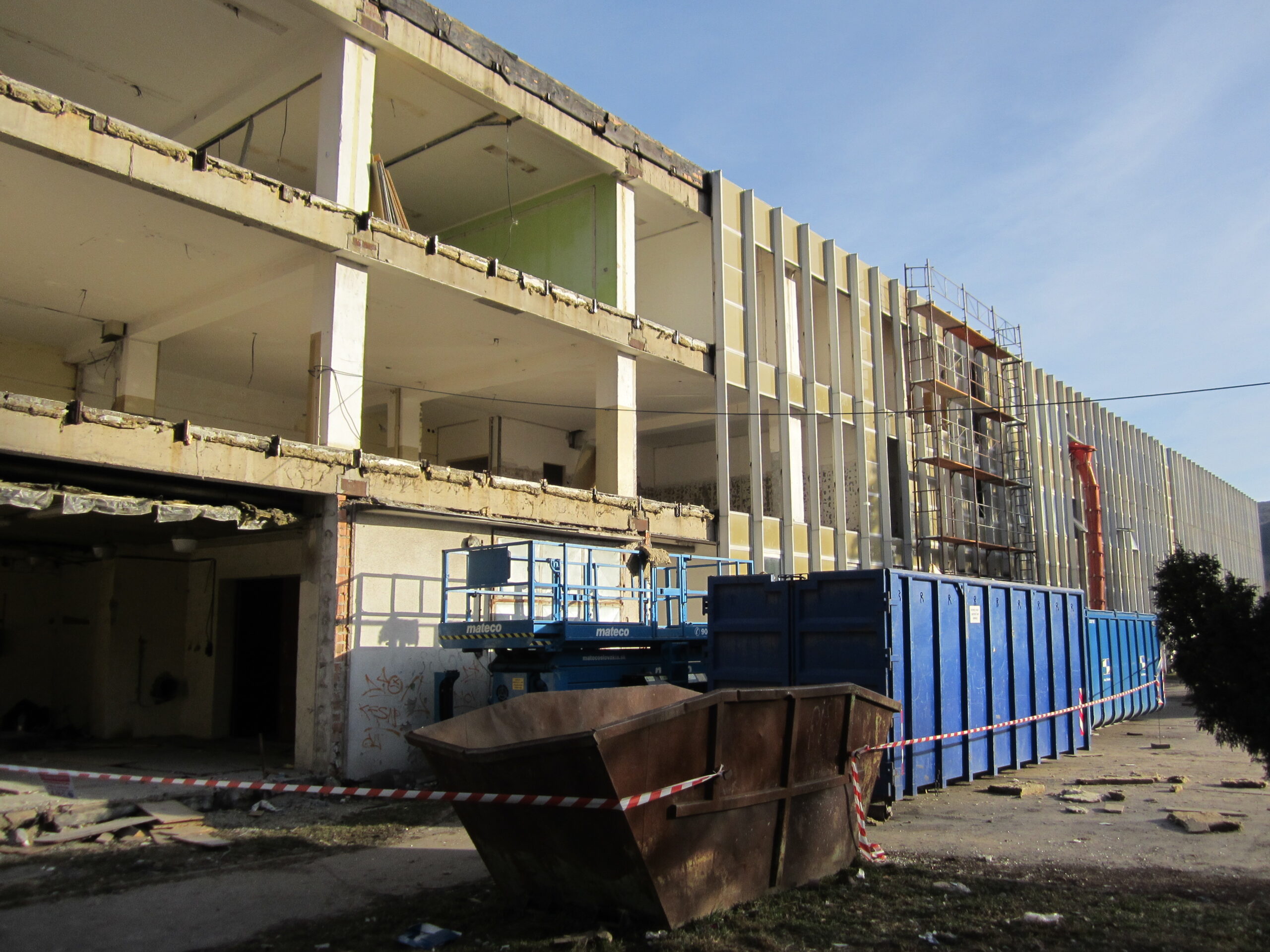

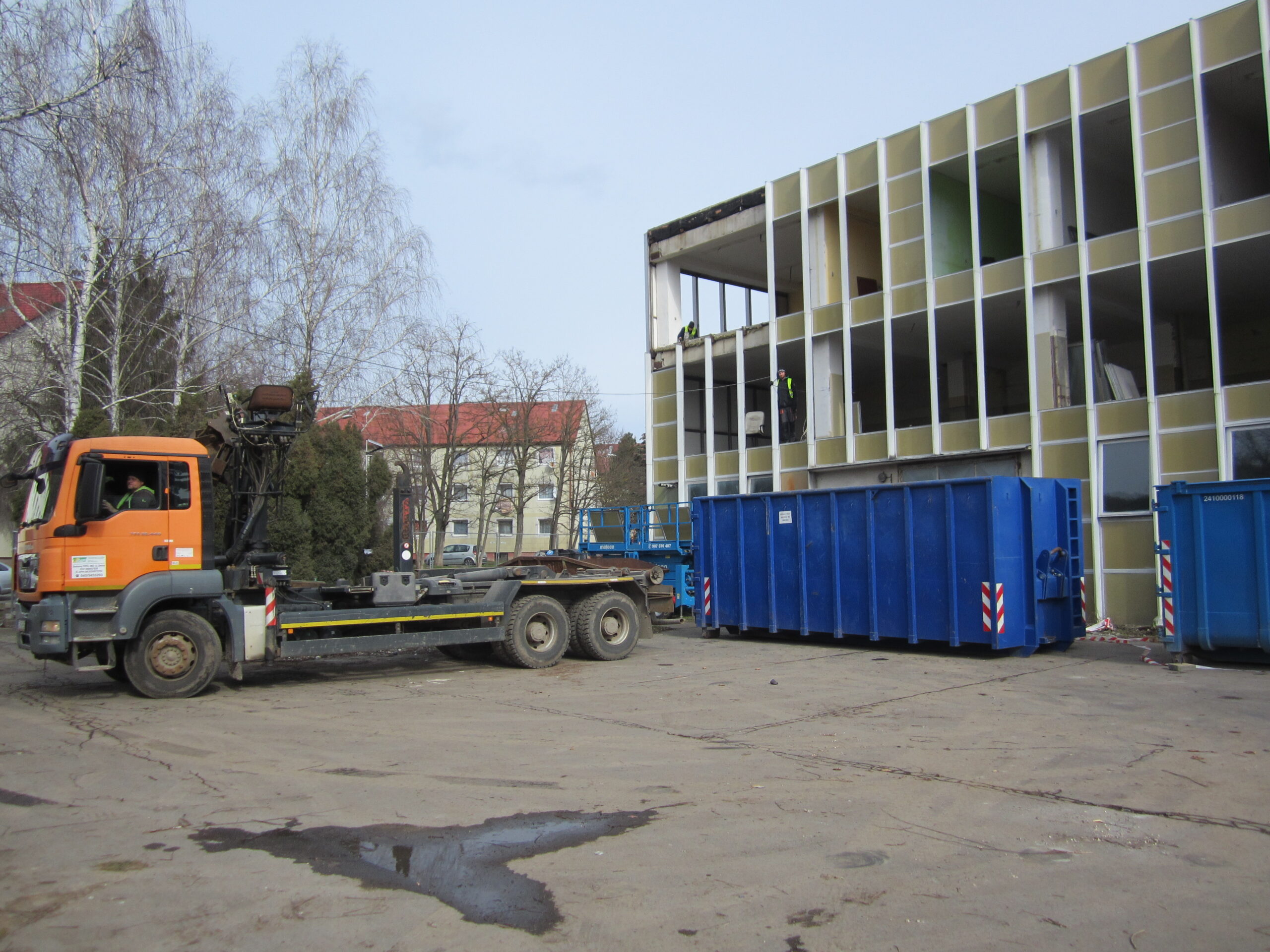

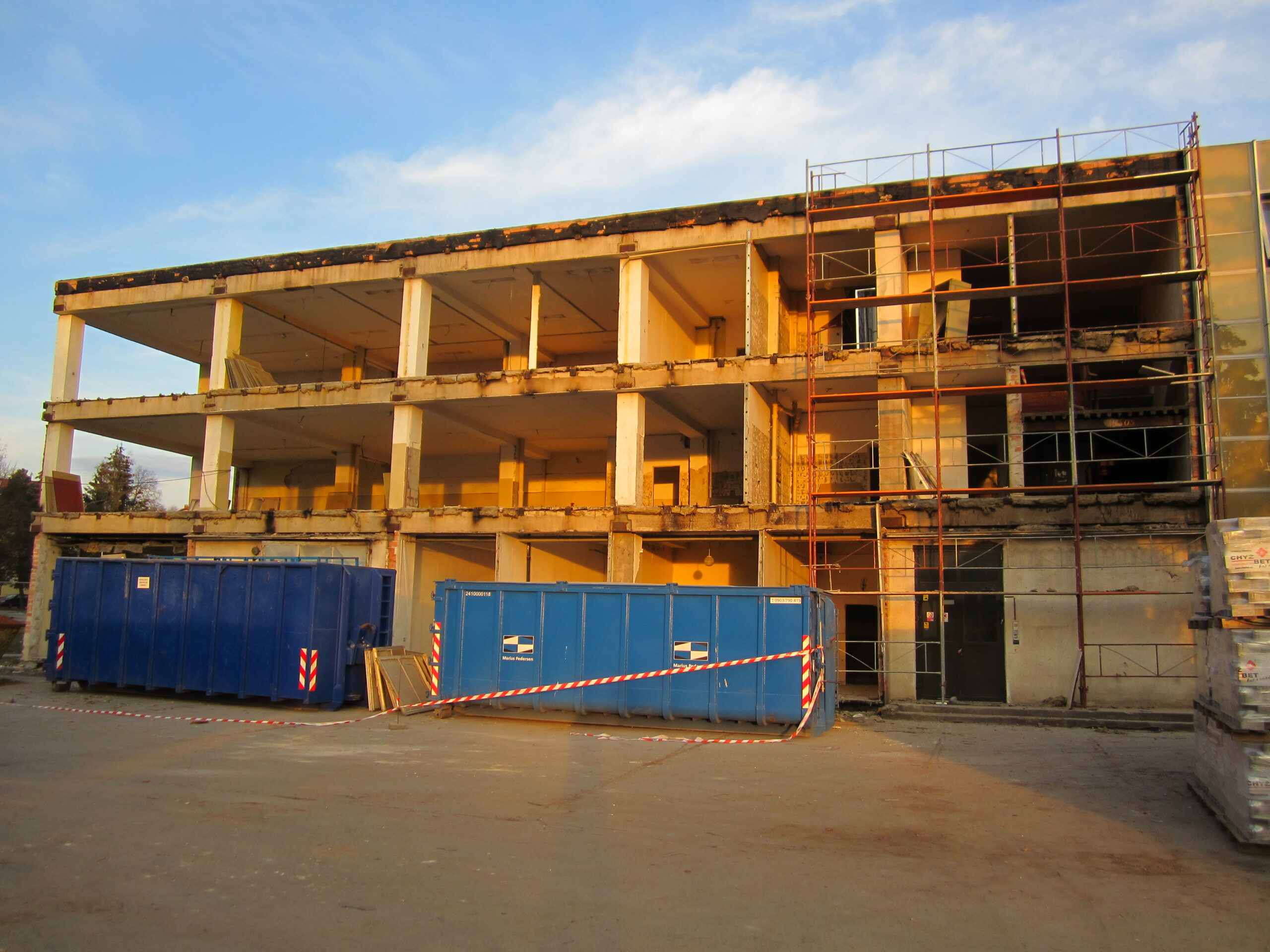

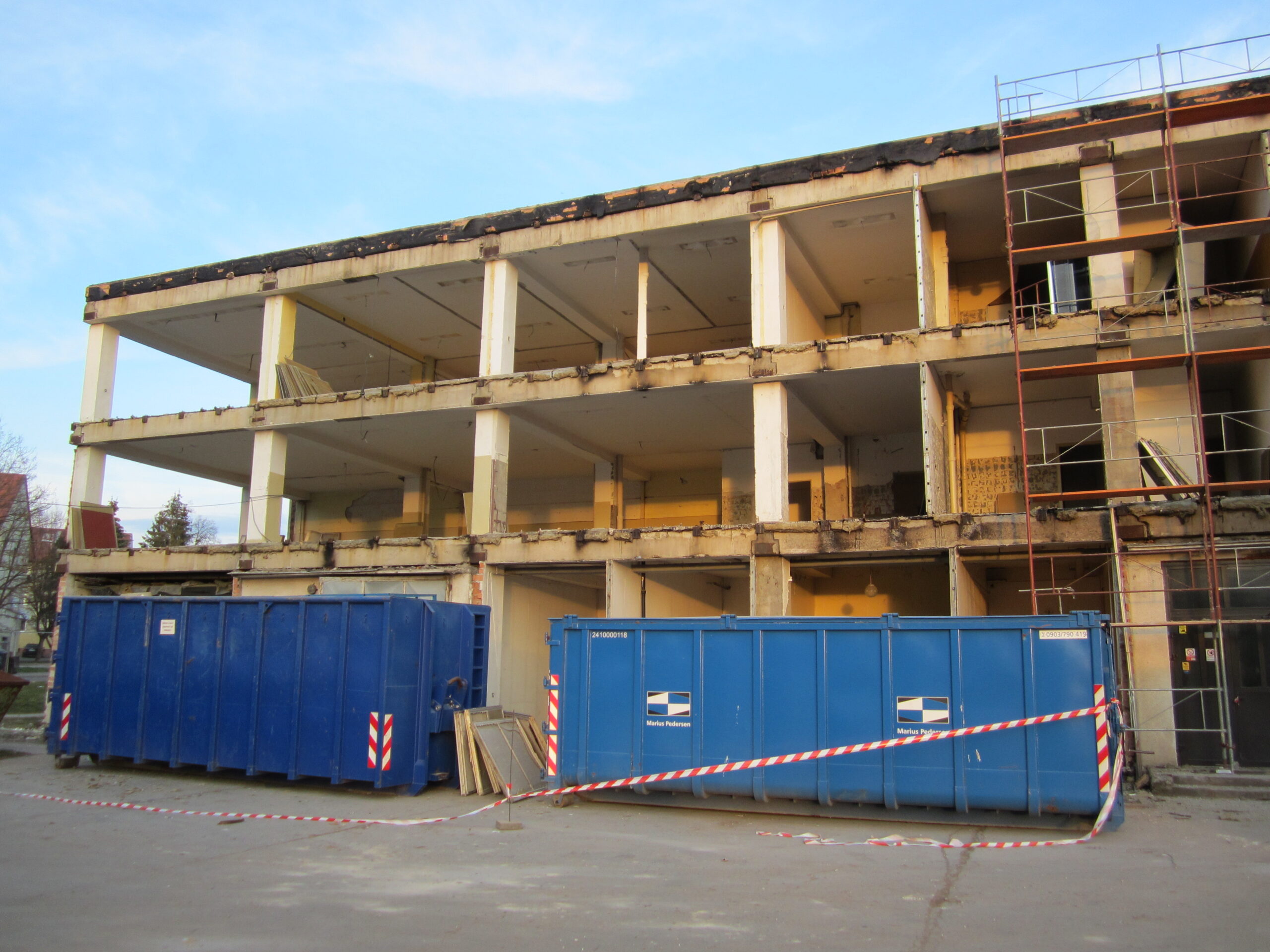

  • Logistika: Odpad bol priebežne odvážaný vo veľkokapacitných kontajneroch na autorizovanú skládku nebezpečného odpadu.

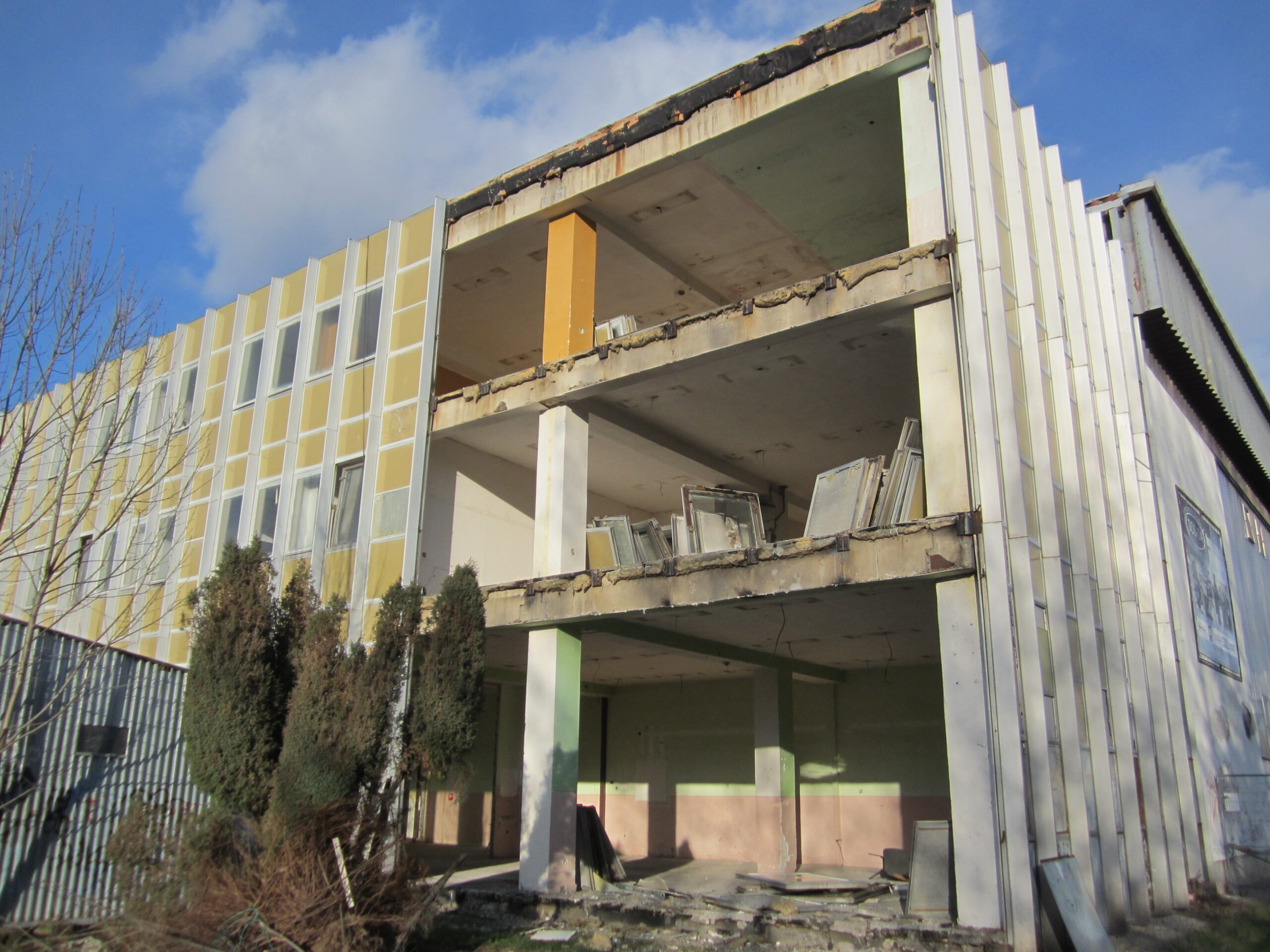

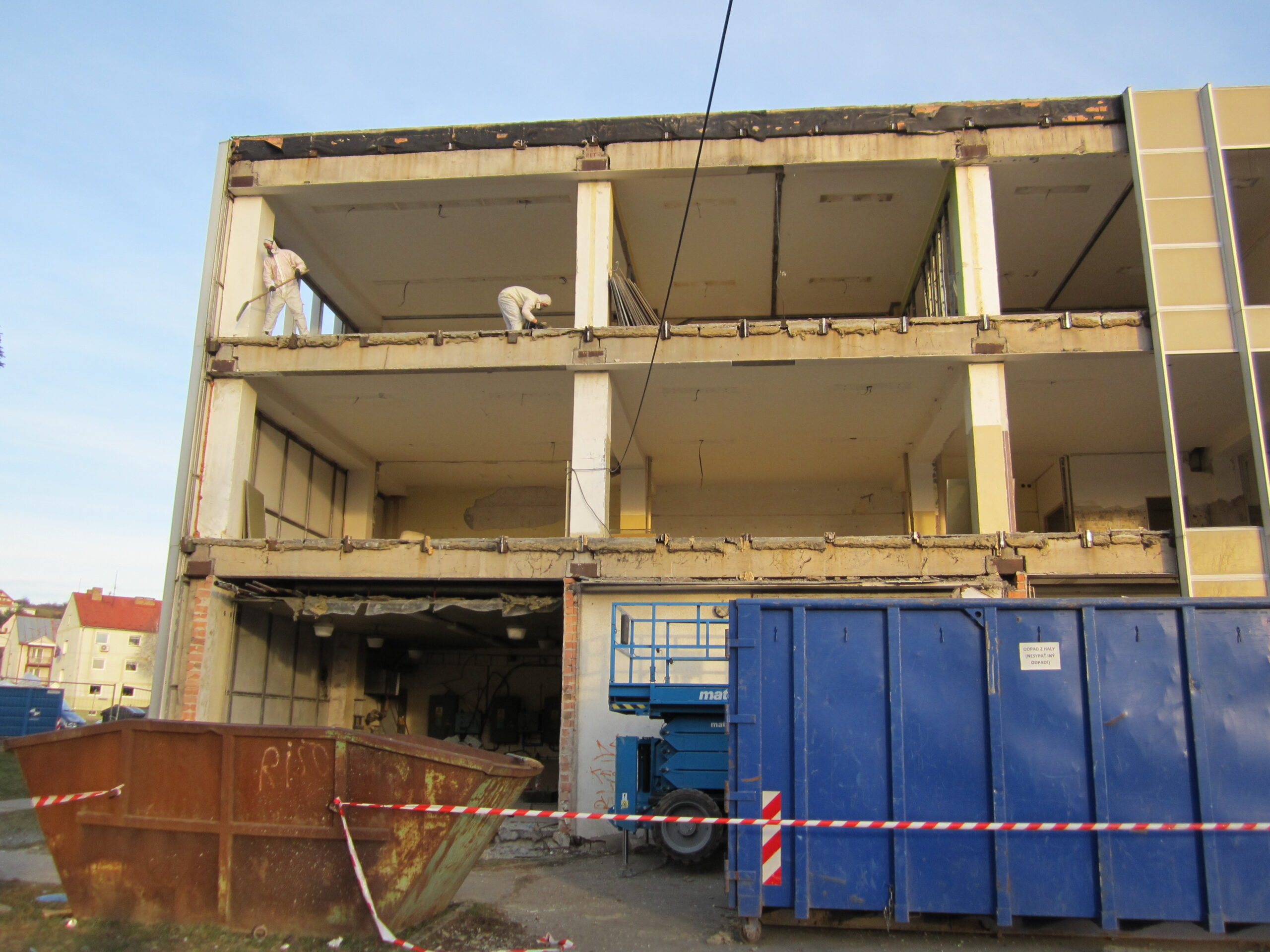

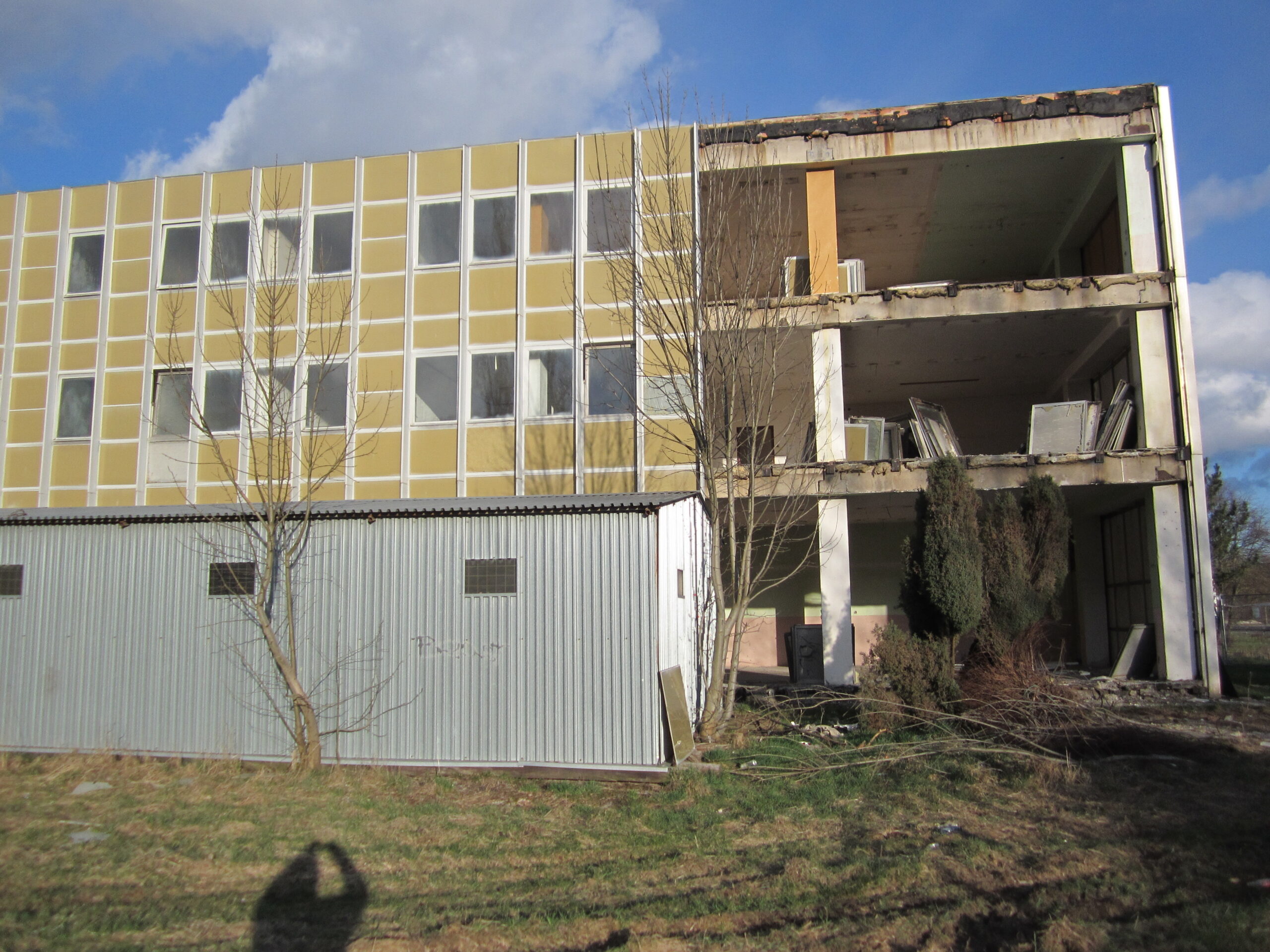

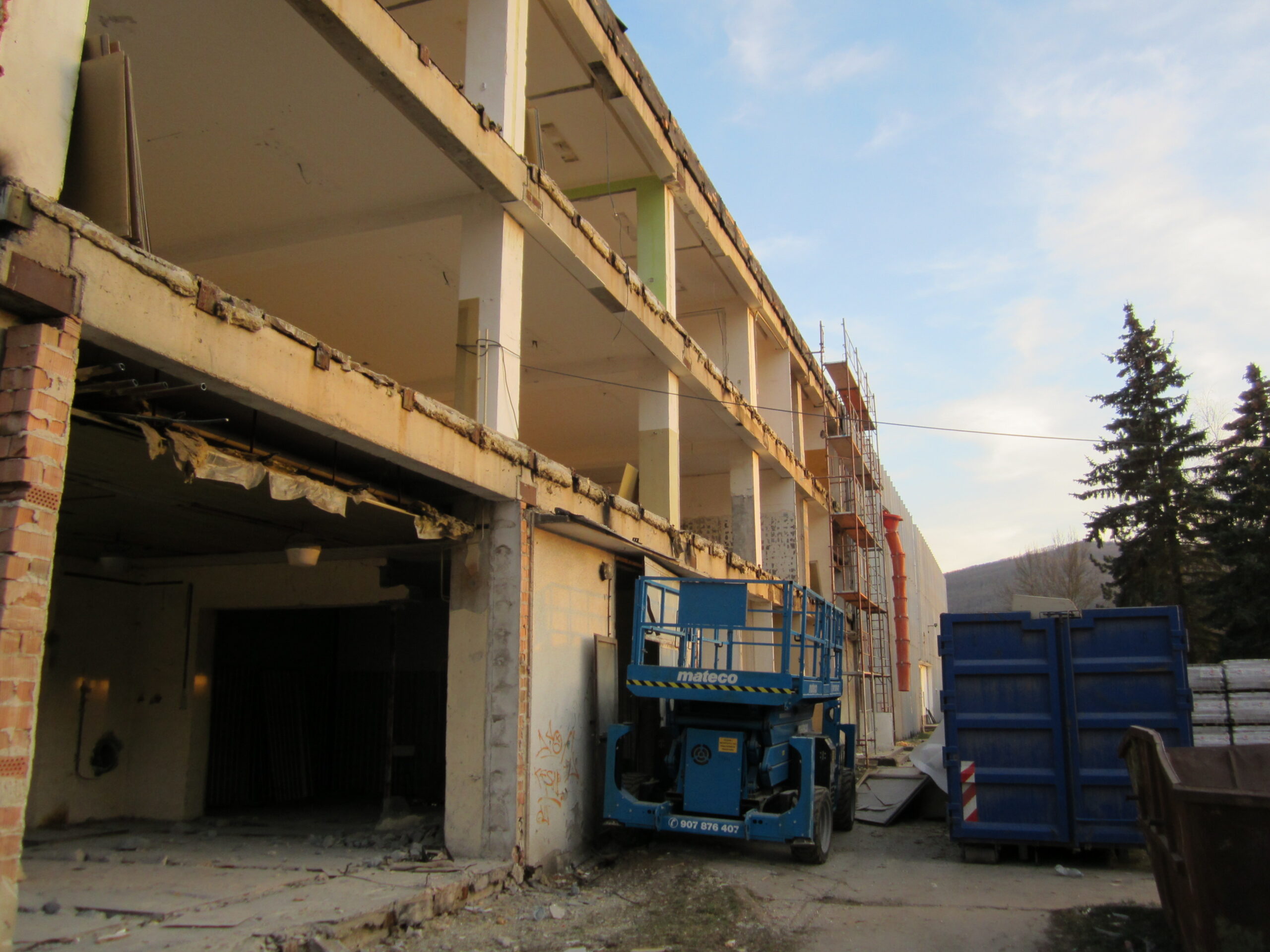

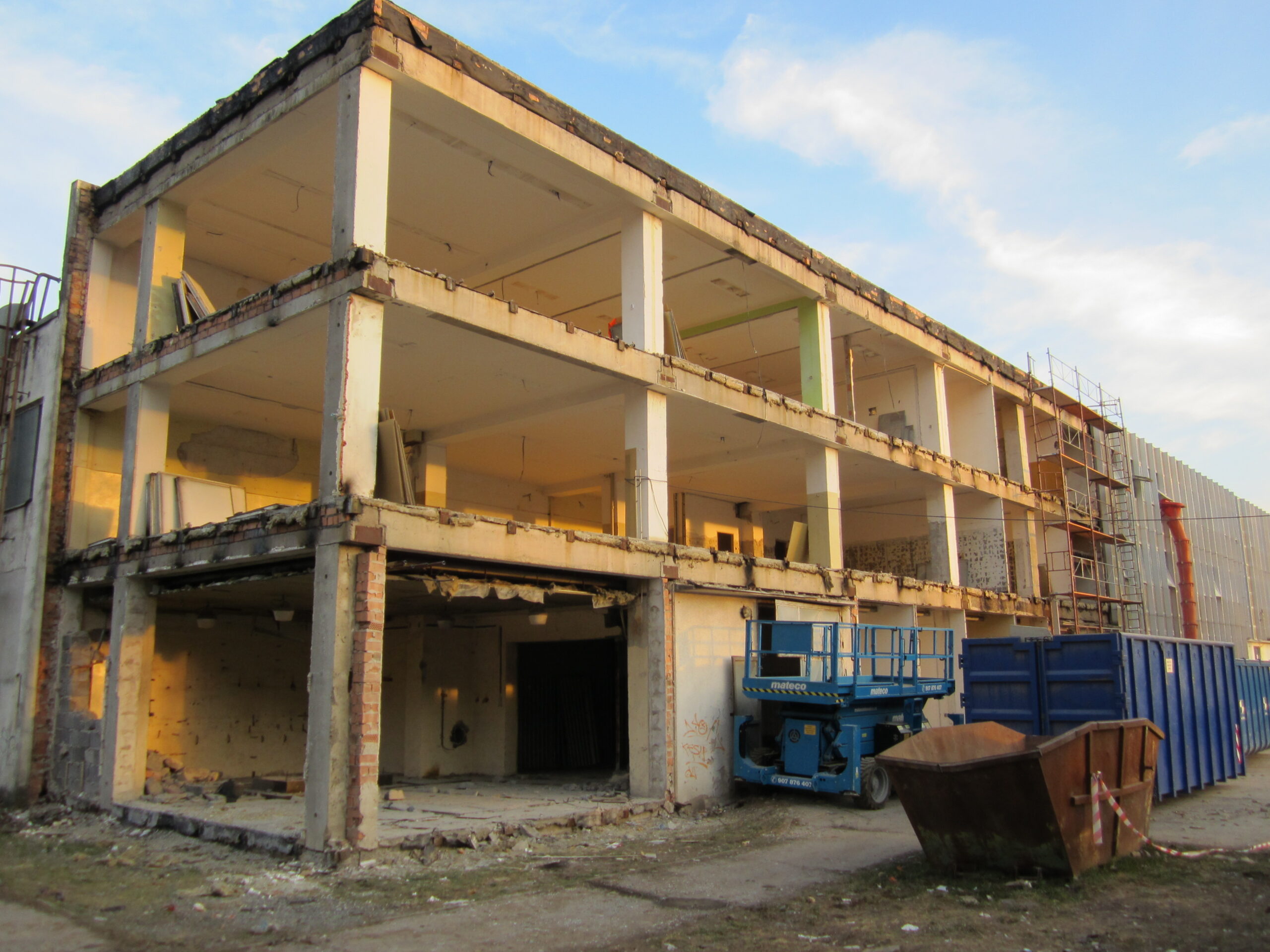

  • Výsledok: Objekt bol odstrojený až na nosný skelet stavby, čím bol kompletne pripravený na ďalšiu fázu rekonštrukcie.

Požiadajte o Nezáväznú cenovú ponuku

Click or drag files to this area to upload. You can upload up to 10 files.

Nezáväzná cenová ponuka

Nemáte predstavu o tom, koľko by stálo vo vašom prípade odstránenie azbestu? Vytvorte si nezáväznú cenovú ponuku na mieru podľa vašich požiadaviek.
